深圳楊梅坑危橋重建本月底完工

2016-07-18 22:03:01

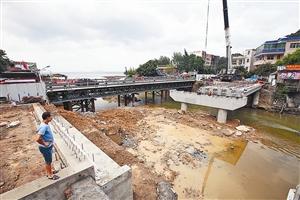

  楊梅坑橋施工現場

  晶報訊(記者 藍軍 馮宇飛/文、圖)近日有市民投訴稱,楊梅坑橋重建改造施工數月還沒有完工,導致楊梅坑路段交通擁堵。記者昨日從危橋重建現場及大鵬交通局了解到,目前楊梅坑橋拆除重建交通搶險工程已完成樁基、橋墩施工以及梁板預制工作,正在進行梁板吊裝作業,工程總體進度已達90%,本月底將完工。

  四因素導致工期

  延誤90天

  7月14日下午,記者在楊梅坑危橋拆除重建工程現場看到,梁板吊裝已完成一半的工程。“因?yàn)楝F(xiàn)場施工面狹窄,交通擁堵,所以預制板不能在現場施工,只能在十幾公里外的預制廠做完后再運到現場進行吊裝,施工難度較大。”項目施工方告訴記者,為了完成另一半梁板吊裝工程并且不影響交通,工人當天必須通宵施工,將另一半梁板吊裝到橋面上,18片梁板全部吊裝完成后,還要進行回遷鋪裝管線施工。

  大鵬交通運輸局養護科陳斌科長介紹,根據楊梅坑橋定期檢測報告,該橋整體狀況均評定為D級,且橋梁各部位的病害及結構材性退化非常嚴重,存在重大安全隱患,經市交通搶險指揮部辦公室認定,楊梅坑橋拆除重建工程為較大交通搶險工程,擬在舊橋原址修建新橋,并適當拓寬,增設兩側非機動車道,便于游客步行及騎行參觀景區,同時提高道路通行能力。

  工程原計劃4月30日完工,之所以延期三個月,陳斌表示,有臨時用地征地拆遷、春節放假、管線改遷、暴雨等四個因素影響:“臨時用地拆遷及與當?shù)卮迕駞f(xié)調導致延期15天;舊橋水、電、通信等管線拆除協調難度大,經新區專題會議協調才得以解決,由此延誤44天;4月11日起連續暴雨導致工期延誤22天;再加上春節放假施工人員返鄉過年延期18天。由此工程完工時間由原來的4月底延期到7月底。”

  本月底前工程將完工

  據介紹,今年6月,該橋已完成樁基、墩柱施工,根據《混凝土結構工程施工質量驗收規范》及橋梁工程施工管理相關要求,水下混凝土須澆筑養護28天,達到強度并經檢測合格后,方可進行下階段施工工作。在墩柱養護期間,看到現場的市民可能誤解為工程停工,實際上施工單位在預制場同步進行梁板預制作業,因此項目按正常工序開展,不存在停工問題。下階段楊梅坑橋?qū)⑦M(jìn)行絞縫施工、管線回遷、橋面鋪裝、路面恢復等工作,計劃7月底完工。
