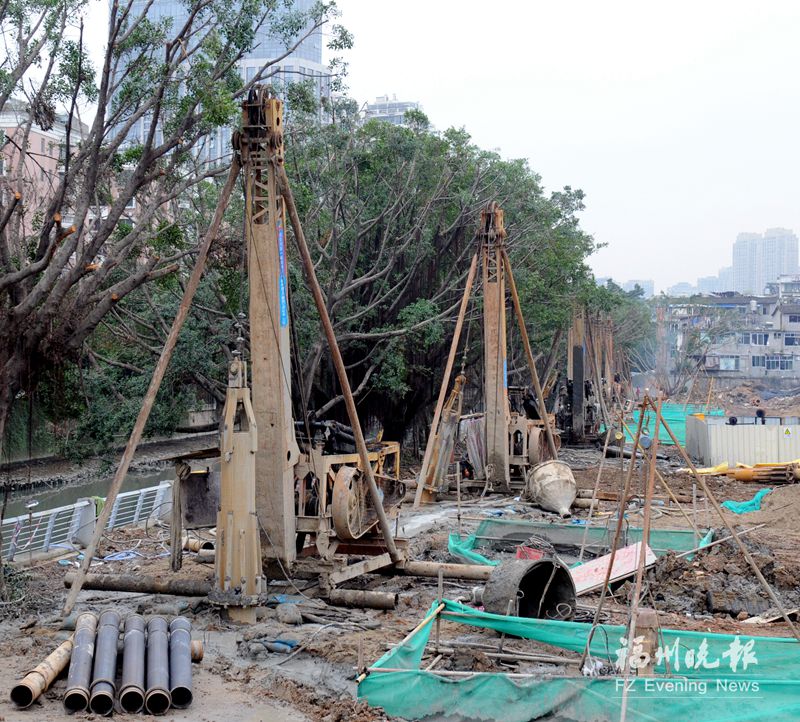

10臺打樁機在晉安河上游一起作業。
福州新聞網1月20日訊(福州晚報記者 毛小春/文 石美祥/攝)記者昨天從城區水系綜合治理工程建設指揮部獲悉,晉安河清淤清障工程6月30日前完成主要阻洪段改造。1月4日最先動工的230多米長試驗段施工快速推進,目前已經完成了50根澆注樁施工,試驗段工程完成后20多米寬的河道將拓至30米以上,更加利于行洪。
部分河道太窄 影響行洪
記者昨天來到東浦路晉安河的起點,看到這里的河道明顯比中下游狹窄。工程建設指揮部人員介紹,試驗段從東浦路到茶園支路,有230多米。在茶園支路的晉安河邊,記者看到河?xùn)|岸大片的舊民房已經拆除,河道內水位明顯下降。來到上游幾十米處的公益支路橋,過往的市民都說,臺風到來漲水時,洪水都會淹過橋面。昨天水位雖已明顯下降,但去年汛期洪水留下的印記還十分明顯。
像試驗段一樣,晉安河河道狹窄的地方還有多處。作為福州江北城區東片主要的排澇通道,晉安河全線寬度在26米~56米,設計人員論證后認為,像試驗段這樣的狹窄河道,都是洪水到來時的阻水段,需要拓寬。
在試驗段施工現場,10臺打樁機沿河岸一字排開,有的機器正在打孔,打好孔的正在灌注水泥。施工人員介紹,每個灌注樁都有20米左右深,直徑1米,樁與樁間隔20厘米,整個試驗段將打186根,基本就是水泥樁排成的岸基。在此基礎上,再用整體梁將灌注樁全部連為一體。
拆除5座橋 3座橋?qū)⒅亟?/strong>
施工人員表示,試驗段附近的公益支路橋?qū)⒉鸪亟?,重建后的新橋?qū)?6米、長44米,除了橋面通行能力得到提升外,更重要的是橋下過水能力得到提升。
記者了解到,晉安河全線已經確定將拆除溫泉公園人行橋、晉安河口人行橋、公益支路橋、湖塍橋、文博橋,其中公益支路橋、湖塍橋、文博橋等3座將得到重建,新建橋梁的外觀都已通過相關部門的確認,目前正在進行施工圖設計。
工程建設指揮部相關人員介紹,除了試驗段所在的一標段,其他兩個標段也已開始施工,施工內容主要涉及沿線河道橋底的清障等。
新聞大廈下游右岸、福新路橋段的下穿駁岸、光明港口駁岸、華林路橋段的下穿駁岸等多處駁岸都將進行改造。
由于工程時間緊,施工方將加班加點,春節假期不休息,并采取增加設備,增添人手等方式加快施工進度,保證在6月30日入汛前完成晉安河主要阻洪段改造。
